Монтаж ферм — Все о ремонте и строительстве
В Британии строительство крыш регламентируется стандартом BS 5268 (часть 3), который рекомендует собирать крыши на оцинкованных гвоздях и оцинкованных металлических соединителях.
Работа начинается с изучения чертежей и проверки того, что все пиломатериалы, крепежи и стропильные фермы имеются в наличии. Далее проверяются размеры пролетов, настенных балок (мауэрлатов), шаг установки и свес стропильных ферм. Настенные балки должны быть уже уложены по выравнивающей растворной стяжке, закреплены к стене и размечены под монтаж стропильных ферм в соответствии с шагом их установки. В деревянных каркасных домах расположение стропильных ферм должно совпадать с расположением стоек стеновых панелей. Фермы устанавливаются непосредственно над ними.
Сравниваются фактический пролет между мауэрлатами с пролетом привезенных ферм. Хорошим результатом считается превышение пролета ферм над фактическим пролетом равным 20 мм (по 10 мм с каждой стороны). Это позволяет монтировать и выравнивать фермы без подрезания нижней части верхнего пояса.
Допустимые изменения размеров (допуски) возникающие при монтаже ферм при их выравнивании на кривых мауэрлатах изображены на рисунке 134. Допуски, установленные последними британским стандартом, регламентируют строительство крыш с наклоном скатов до 35° и не устанавливают никаких ограничений для более крутых скатов. Крис Миндчаман считает, что эти ограничения должны распространяться и на строительство крыш с наклоном скатов превышающим 35°, что и отображено на рисунке 134. При невозможности соблюсти рекомендуемые допуски мауэрлатные балки должны быть выровнены подтесыванием боковых поверхностей или заменой на более ровные и конечно не следует забывать проверять диагонали во время укладки настенных балок. В противном случае, несоблюдение допусков приведет к неправильному распределению нагрузки на стены здания.
Рис. 134. Размерные допуски расположения ферм на мауэрлатахКонструкция фермы ни при каких обстоятельствах не может быть изменена или подрезана без разрешений, предусмотренных фирмой-изготовителем.
Не рекомендуется крепить фермы к настенным балкам забивкой гвоздей наискось в боковые поверхности нижнего пояса фермы. Этому препятствует расположение соединительных пластин. Обычно это крепление делают с помощью специальных оцинкованных крепежей имеющимися у изготовителей ферм рис. 130.Современные фермы делают из досок толщиной 38–50 мм. Это довольно тонкая конструкция, чувствительная к расположению центра тяжести. Фермы рассчитываются на вертикальные нагрузки и поэтому должны устанавливаться строго вертикально и закрепляться в этом положении. Допуски на вертикальность установки ферм, по британским стандартам показаны в таблице.
Таблица 2
Высота фермы, м | 1 | 2 | 3 | 4 или больше |
---|---|---|---|---|
Отклонение от вертикали, мм | 10 | 15 | 20 | 25 |
О последовательности устройства традиционной крыши, состоящей из главных и второстепенных ферм, было рассказано на соответствующей странице сайта. Устройство крыши из ферм с креплением узлов пластинами подчиняется тем же правилам.
Первую стропильную ферму (А) устанавливают на мауэрлаты выравнивают по горизонтали и вертикали и закрепляют временными раскосами (Б) прибитыми к верхнему поясу фермы и мауэрлатам с обоих сторон крыши (рис. 135). Используются двухшляпочные гвозди или обычные не забитые до конца.
Затем устанавливаются последующие фермы и тоже выравниваются по горизонтали и вертикали с закреплением горизонтальными временными связями (В и Г). Нижняя связь (Г), если того требует проект, может быть оставлена, как постоянная. Строительные фирмы, постоянно занимающиеся строительством крыш вместо горизонтальных связей, могут использовать кондукторы или зажимы на которых выставляется шаг установки ферм. Правильность установки ферм проверяют предварительной разметкой (еще на земле) их центров или других заметных мест и натягиванием шнура. Фермы должны стоять в одну линию.
Рис. 135. Временная и постоянная стабилизация фермИтак, на начальном этапе производится стабилизация ферм раскосами и горизонтальными связями. Раскосы закрепляют первую ферму, а при необходимости последнюю или любую другую, в вертикальном положении. Горизонтальные связи закрепляют остальные фермы с выравниванием шага установки по низу и по верху. Временные связи (раскосы и горизонтальные) устанавливаются там, где они не мешают последующим работам. То есть те, которые ставятся на высоте — снаружи ферм, а нижняя горизонтальная связь по верху нижнего пояса.
Далее, после сборки крыши производится постоянная стабилизация ферм горизонтальными узловыми связями (Г, Д, Е) и диагональными связями (Ж), в соответствии с британскими строительными нормами (рисунки 111–113). Если чтение рисунка 135 вызывает затруднение посмотрите видеоролик.
На крышах с длиной ферм от 8–11 м устанавливаются дополнительные диагональные связи (З).
Временные и постоянные распорки лучше подготовить заранее, наживив в них гвозди, например, для горизонтальных связей в местах, соответствующих центрам шага установки ферм. Это упростит проверку правильности установки ферм в нижнем и в верхнем поясе.
Последний британский стандарт устанавливает минимальную ширину схваток 89 мм и толщину 22 мм. Сечение не должно быть меньше, чем 2134 мм². Это означает, что минимальные размеры крепления могут быть 22×97 мм или 24×89 мм. Прибивать схватки нужно оцинкованными гвоздями диаметром 3,35 мм, с минимальной длиной гвоздя равной толщине доски плюс 32 мм, то есть для схватки толщиной 22 мм — 54 мм, а для схватки толщиной 24 мм — 56 мм. На практике длина гвоздя диаметром 3,35 мм составляет 65 мм.
Диагональные схватки (Ж), должны быть установлены к нижней стороне верхнего пояса ферм по обе стороны крыши под углом примерно 45° к стропилам. Для каждой крыши устанавливают, по крайней мере, четыре диагональных схватки. Схватку прибивают к каждому стропилу двумя гвоздями 3,35×65 мм. Диагонали должны доходить до стеновых балок (мауэрлатов) и крепиться к ним. Если диагональную схватку нужно удлинить, то это делают как показано на рис.
Продольные связи (Е, Г) устанавливаются под коньком и на нижний пояс. Сколачивание такое же, как и диагональных связей, но нужно проверить шаг установки ферм по нижнему и верхнему поясу. Ферма может быть немного изогнута и этот изгиб нужно устранить прибиванием продольных горизонтальных связей. После того, как будет связаны фермы первой половины крыши, процедура повторяется в противоположном конце крыши, образуя два стабильных модуля из ферм. Между собой они связываются продольными нижними и верхними схватками (Е, Г) с перехлестом один шаг ферм.
Британский стандарт рекомендует устанавливать продольную горизонтальную связь в коньковом узле фермы на всех крышах из стропильных ферм. Связь не устанавливается там, где применяется обшивка из ДВП, ДСП, ОСП или фанеры, либо другого листового материала (рис. 136 а).
Продольные горизонтальные связи в верхних узлах крепления раскосов устанавливаются на всех крышах из стропильных ферм где расстояние между опорным и рядовым узлом равно или больше чем 4,2 м (рис. 136 б). Связи не устанавливаются если это расстояние меньше или будет применена обшивка из ДВП, ДСП, ОСП или фанеры, либо другого листового материала (рис. 111).
Рис. 136. Рекомендации британского строительного кода к установкам связей фермПродольные горизонтальные связи в нижних узлах крепления раскосов устанавливаются на всех крышах из стропильных ферм где расстояние между опорным и рядовым узлом равно или больше чем 3,7 м. Связи не устанавливаются если это расстояние меньше (рис. 136 в).
V-образные диагональные связи устанавливаются на односкатных крышах с пролетами более 8 м и двухскатных — более 11 м. Связи устанавливаются примерно под углом 45° и должны просчитываться инженером проектировщиком (рис. 136 г).
Диагональные связи на вертикальном конце односкатных ферм (рис.136 д) применяются, когда фермы не закреплены к кладке стены или не обшиты листовым материалом (фанерой и другими).
Далее производится стабилизация фронтонов (если они есть) и устройство фронтонного и карнизного свесов. Стабилизация фронтонов ничем не отличается от описанной на странице 45. Фронтонный свес делается как показано на рисунке 109, а карнизные свесы изображены на странице 42.
Монтаж стропильных и подстропильных ферм, ригелей и балок покрытия » Строительно-информационный портал

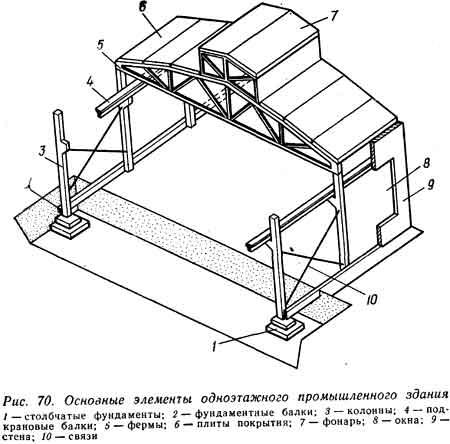

Стальные фермы и покрытия
На монтажную площадку конструкции стальных ферм поступают в виде элементов длиной 12 м и до подъема должны быть укрупнены в монтажные элементы на складе или у места подъема. Укрупняют фермы в вертикальном положении в кассетах, иногда в горизонтальном положении, что требует дополнительный площади и необходимости поворота фермы вокруг нижнего пояса (кантовки). При кантовке элементы фермы работают в условиях, сильно отличающихся от проектных: элементы фермы, кроме осевых усилий других знаков (вместо сжатия, растяжения), испытывают изгибающие усилия от влияния собственной массы из плоскости фермы.
Стропильные фермы являются несущими элементами конструкций покрытия. Монтируют фермы отдельными элементами или укрупненными блоками (фермы со связями и прогонами).
При монтаже ферм отдельными элементами условия их работы сильно отличаются от проектных из-за отсутствия раскреплений и смещения опор. В связи с этим необходимо рассчитывать устойчивость монтируемых ферм как во время подъема, так и после установки на опоры до монтажа связей. Строповку стропильной фермы в вертикальном положении производят за два узла верхнего пояса. Симметричные фермы пролетом 24 м можно стропить за центральный узел, но при этом из-за раскачивания затрудняется их установка. Опорами фермы при подъеме являются места строповки. После установки фермы и закрепления опорной стойки к оголовку колонны болтами устойчивость фермы недостаточна из-за отсутствия связей. Для обеспечения устойчивости фермы до ее расстроповки верхний пояс фермы закрепляют расчалками или распорками к ранее смонтированным конструкциям. Подъем и установку ферм производят с закрепленными расчалками и оттяжками.
При установке ферм на колонны жесткими блоками устойчивость их обеспечивается наличием связей (прогонов).
Проверку устойчивости стропильных ферм с опиранием нижним поясом при их подъеме и установке производят в соответствии с «Руководством по обеспечению устойчивости стальных ферм» или «Справочником монтажника стальных конструкций».
Расчет устойчивости фермы при расстоянии между узлами строповки более половины длины пролета, а также фермы с непараллельным очертанием верхнего пояса (треугольным, полигональным) производят сравнением усилия сжатого пояса с критическим для этого пояса усилием, при котором он теряет устойчивость. Данные для типовых ферм см. в табл. 5.4.
Расчетом же определяют необходимость установки расчалок, места их расположения, диаметр и усилие натяжения. Расчалки изготовляют из стального каната и ставят симметрично с обеих сторон фермы, располагая их под одним углом наклона в плане и к горизонтальной плоскости, чтобы не вызывать изгибающих усилий в элементах фермы. Угол наклона расчалок к горизонту принимают не более 45° (рис. 5.23). Расчалки натягивают равномерно на одинаковое усилие различными лебедками или винтовыми стяжками, включенным в расчалки, и закрепляют к якорям, фундаментам соседних колонн или установленным конструкциям, прочность которых должна быть проверена расчетом. Усилие в расчалке принимается по расчету, но не более 3 т. При натяжении расчалок нужно следить за прямолинейностью верхнего пояса и вертикальностью ферм, производя пооперационный контроль. Для крепления расчалок применяют инвентарные переносные якоря. Расчетное усилие в якорях и винтовых стяжках принимают равным 1/3 разрывного усилия в канате расчалки в целом.
Центр тяжести установленной на колонны фермы, опертой нижним поясом, находится выше опорной поверхности, поэтому ферму проверяют на устойчивость против опрокидывания от ветровой нагрузки. Нагрузку принимают равной 120 Н/м2. В зависимости от высоты установки фермы нагрузку умножают на коэффициент возрастания скоростного напора и на аэродинамический коэффициент по нормам проектирования. При недостаточной устойчивости в середине пролета ставят пару расчалок или распорку к верхнему поясу.
Если одной пары расчалок по расчету недостаточно, ставят симметрично две пары. Ставить более трех пар расчалок не допускается. В этом случае должно быть разработано индивидуальное раскрепление верхнего пояса.
Оставлять фермы, закрепленные проектными болтами к опорам и расчалками (без связей), более 8 ч (одной смены) не допускается. В таком случае необходимо закрепить верхний пояс жесткими связями.
Данные по сечению расчалок, их натяжению, а также площадь распорок приведены в руководстве по устойчивости. На рис. 5.24 показаны места крепления расчалок для типовых ферм серии 1.460.2 и 1.460.4, в табл. 5.5 указаны места увязки расчалок.
Устойчивость ферм, опирающихся на колонны верхним поясом (фермы типа Молодечно серии 1.460-3-14), значительно выше, поэтому фермы не требуют временного раскрепления. Стропят их в двух узлах на расстоянии 6 м.
Подстропильные фермы пролетом 18, 24 м, монтируемые с опорными стойками, после установки закрепляют проектными болтами без применения расчалок. Устойчивость подстропильных ферм с большим пролетом следует проверять расчетом.
Строповку стропильных ферм, монтируемых отдельными элементами, собранных с опорными стойками или без них, производят двухветвевым стропом за узлы верхнего пояса в соответствии с табл. 5.5. При больших пролетах фермы и расстоянии между узлами строповки 12 м и более применяют инвентарные траверсы. При подъеме к ферме должен быть закреплен строповочный канат для прохода по нижнему поясу и при необходимости подвешены инвентарные площадки (рис. 5.25). Строповку подстропильных ферм также производят за два узла верхнего пояса двухветвевым стропом с полуавтоматическими захватами, позволяющими выполнять дистанционную растроповку фермы.
Укрупненные блоки покрытия стропят за четыре узла с применением траверсы, что позволяет уменьшить высоту подвески, снизить сжимающие усилия на блок и исключить деформацию блока. Длина стропов должна обеспечить проектное положение блока при его установке на опоры независимо от положения центра тяжести блока. Пример строповки блока показан на рис. 5.26. Стропильные фермы перед монтажем располагают в пролете в вертикальном положении вдоль ряда колонн, чтобы не мешать проходу монтажного крана.
Монтаж ферм начинают со связевой панели (при поэлементном монтаже). Поднятую несколько выше опорной поверхности ферму наводят оттяжками на опоры, после чего монтажники коликами совмещают отверстия в ферме с отверстиями для крепления на колонне и ферму медленно опускают на опоры. При опускании следят за совмещением рисок на ферме и колонне. Положение фермы в плане выправляют за счет разницы диаметров отверстий и диаметров болтов.
Первые две фермы ставят и закрепляют расчалками. Последующие фермы после установки до расстрапливания закрепляют распорками к ранее смонтированным фермам.
При монтаже ферм блоками расстроповку следует выполнять после прочного закрепления блока в соответствии с проектным положением. Наиболее рационален монтаж конструкция покрытия крупными блоками.
При сборке блоков на передвижном стенде в пролете в проектное положение их поднимают краном в башенностреловом исполнении соответствующей грузоподъемности, расположенным в этом же или соседнем пролете.
При сборке блоков на конвейерной линии или на стендах в торце цеха готовые блоки подают к месту установки (при их наличии) по подкрановым путям. Точная установка блока на колонны осуществляется подвижными домкратами, на которые опирается блок на установщике. При отсутствии подкрановых путей может быть применен наземный установщик, но это требует устройства в пролете железнодорожных путей.
Возможна также подача блоков под кран на тележках на железнодорожном или пневмоколесном ходу.
Подробно организация блочного монтажа конструкций покрытия описана далее. Все монтажные процессы следует осуществлять производя пооперационный контроль и соблюдая нормативные правила.
Отклонения от проектного положения установленных стальных ферм не должны превышать величин, приведенных в табл. 5.6.
Железобетонные фермы
Стропят железобетонные фермы с применением траверсы, что обеспечивает вертикальное направление подвесок. Места строповки указаны в чертежах фермы. Типовые фермы пролетом 24 м стропят в двух и четырех точках (рис. 5.27). Стропы имеют полуавтоматические замки, что обеспечивает дистанционное расстраливание. Устанавливая фермы, совмещают осевые риски и закрепляют элементы конструкции анкерными болтами или монтажной сваркой закладных деталей. Установленную ферму закрепляют монтажной или постоянной распоркой, которая обеспечивает устойчивость фермы и ее правильное положение. Оставлять первые фермы без закрепления связей или части плит на срок более 8 ч не допускается.
Установленные допуски отклонений железобетонных ферм:
— смещение осей ферм по нижнему поясу относительно осей на опорных конструкциях +5 мм;
— отклонение расстояний между осями ферм покрытий в уровне верхних поясов от проектных ±20 мм.
Конструкции фонарей монтируют отдельными элементами или укрупненными блоками. Укрупненными блоками монтируют зенитные фонари отдельно или включая их в блоки покрытия.
При поэлементном монтаже покрытия поперечные конструкции продольного фонаря можно укрупнять со строительными фермами в вертикальном положении до подъема их на проектную отметку. При таком подъеме необходима проверка устойчивости поставленных конструкций и раскрепление их расчалками.
При установке продольных ферм фонаря необходимо также проверять их устойчивость до закрепления связями и ставить расчалки или распорки-подкосы. Строповку элементов фонаря осуществляют за два узла двухветвевым стропом, увязкой на «удав» с применением замков с дистанционным расстрапливанием.
Места строповки типовых конструкций фонарей и их раскрепления приведены в табл. 5.7.
При установке конструкций необходимо проверять правильность их установки, вертикальность положения и отсутствие кривизны. Допуски принимают аналогично допускам для ферм.
Ригели, балки и прогоны монтируют также отдельными элементами или укрупненными в блоки. Предпочтителен монтаж укрупненными блоками, что позволяет собрать несколько мелких элементов в один блок на земле, в удобных условиях проверить качество работ, и сократить число подъемов и уменьшить трудоемкость работ.
Укрупняют при возможности по грузоподъемности монтажного механизма колонны с ригелями, балки рабочей площадки с настилом, прогоны с блоком ферм. Элементы настила между блоками монтируют отдельными элементами. Стропят конструкции в зависимости от их габаритов и массы в одной или нескольких точках. При поэлементном монтаже подъем производят с оттяжками и, если необходимо, с расчалками. Подъем прогонов при монтаже производят по несколько штук, с отдельной расстроповкой каждого, что позволяет сократить число подъемов.
Устанавливают элементы по намеченным рискам, совмещая монтажные отверстия и проверяя правильность-установки. Закрепление осуществляют болтами или сваркой.
Допуски на установку ригелей и балок принимают в соответствии с таблицей.
